2011.11.28 土地造成中
現在造成中の敷地故、なかなか敷地の全体像が読み取りにくく、 ゆっくりと土地が出来てから考えたいとは思いつつも、現実には確認申請を出すタイミングが迫っています。こういう場合、あらゆる仮定の中から最良の回答を導きだすのはやはり当方の豊富な経験値からです。 |
|
2011.12.17 地鎮祭
敷地造成のおおよその造成完了の目処がつきました。もともとの予定より大分遅れましたが、仕方ありません。来年には着工できそう。地鎮祭は快晴! |
|
|
|
2012.1.17 土地造成工事
目処が付いたはずの造成工事、まだ完了検査がパスせず、、、工事はまだおあずけです。
|
|
2012.3.7 根切り工事
敷地造成完了をず〜っと待っていました。いよいよ着工です!
|
|
|
|
2012.3.13 基礎捨てコン準備
根切りが完了し、砕石の転圧が終わり防湿シートの敷き込みも終わりました。 |
|
2012.4.4 基礎脱枠
基礎の脱枠が完了しました。
この高基礎の高さから、玄関と1階の高低差がよく判りますね。今週から土台入れが始まり、4月7日に上棟の予定です。 |
|
|

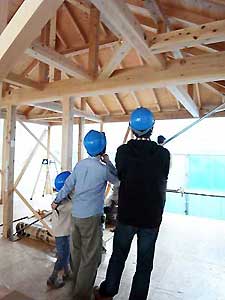

2012.4.13 祝上棟
4月7日に上棟をし、13日に現場にて上棟式を行い、その後、祝会をお施主さんにしていただきました。この時、当初は考えていなかった床暖房設備を敷地形状から建物に半地下部分ができるために地下の乾燥も兼ねてやはり設置する事になりました。 |
|
|
|
2012.5.7 下地工事
外壁、内装の下地工事中です。周囲の建物も工事が始まり、予想通り建て込んできました。計画時に検討した甲斐あって周囲の様子に焦る事なく工事が進んでいます。 |
|
2012.5.22 造作工事
細かい下地調整、造作が続いています。 外壁仕上までもう少しかかりそうですね。 |
|
|
|
2012.6.08 造作工事
階段がつきました。 これで作業効率がぐっと上がりますね。 |
|
2012.6.27 外壁工事
周囲建物と明らかに違うポイントの1つは軒の深さです。各階ともたっぷりと屋根が掛かっているので多少の雨降りも夏の直射日光も遮る事が出来ます。ベランダの巾も有効巾で1m以上確保しているので使い勝手の良いスペースに成っています。 |
|
|
|
2012.7.09 外壁工事
周囲建物と明らかに違うポイントの2つめは玄関アプローチです。隣地建物は土地の高低差を外部階段で解決していますが外部なので屋根も無い状態。I邸は玄関に入ってから屋内階段で上るので雨の中を滑らないように気をつけながら上る必要はありません。濡れる事もなく足下も安心です。 |
|
2012.7.17 左官工事
予定では内装を、天井は和紙クロス貼り、壁だけが漆喰仕上でしたが、お施主さんと相談し、全て漆喰仕上にしました。きっと美しい空間になります。 |
|
|
|
2012.7.25 左官工事
|

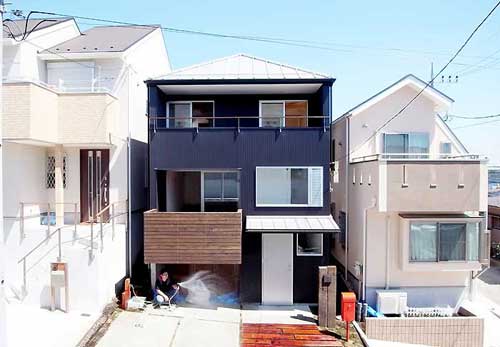

2012.7.27 外構工事
内部仕上工事がほぼ出来上がり、さあ、外構工事です。 玄関アプローチに敷いたのは、ユーカリの枕木です。 |
|
